비내력벽 날개벽 4개를 걷어내고 경질 우레탄 발포 단열을 채운 | 답십리 이편한 세상 42평

반*끝

답십리 이편한 세상 42평, 베란다 3개소를 확장하고 외벽 전반에 경질 우레탄 발포 단열을 적용한 현장입니다. 안녕하세요. 집 내부의 모든 시설을 걷어내는 올 철거와 함께 욕실 두 곳의 철거 및 방수, 바닥 단열과 미장 공사가 동시에 진행되었습니다.

철거 범위가 넓고 폐기물 양이 많을 때 어디서부터 손을 대야 할지 판단이 잘 안 서죠. 이번 사례에서는 날개벽 철거부터 경질 우레탄 발포 단열까지 이어지는 기초 공정의 순서를 짚어볼게요.

베이지색 상부장과 갈색 하부장이 설치된 주방의 기존 모습
베이지색 상부장과 갈색 하부장이 설치된 주방의 기존 모습사진 출처

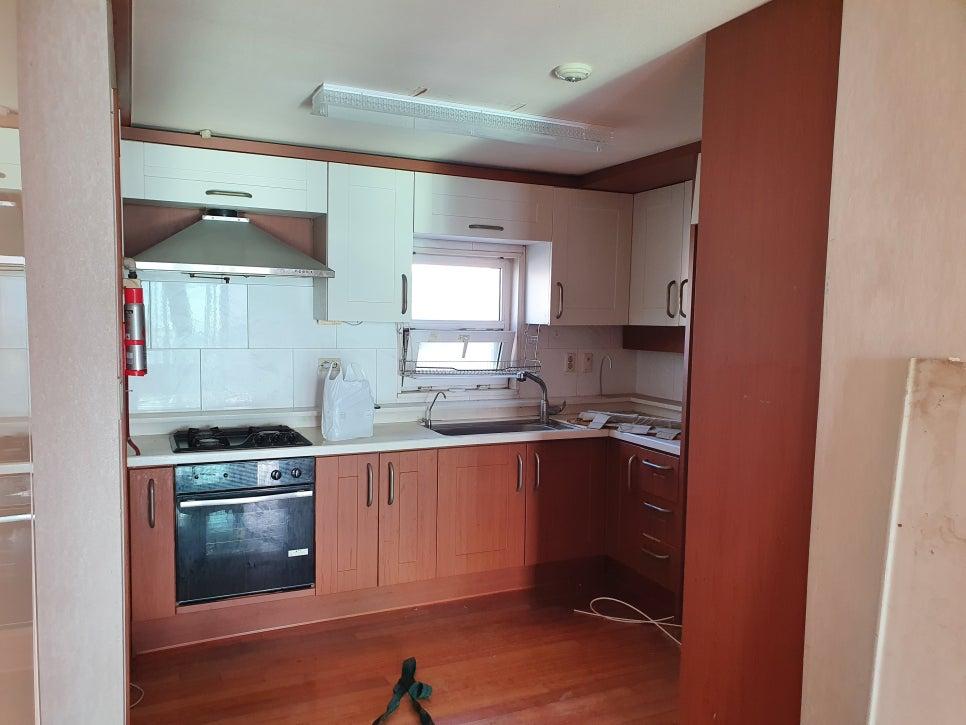

주방의 기존 모습입니다. 베이지색 상부장과 갈색 하부장이 설치되어 있으며, 흰색 상판과 베이지색 타일 벽면이 마주하고 있습니다. 이 공간의 외벽 쪽 역시 경질 우레탄 발포 단열 작업 대상에 포함되었습니다.

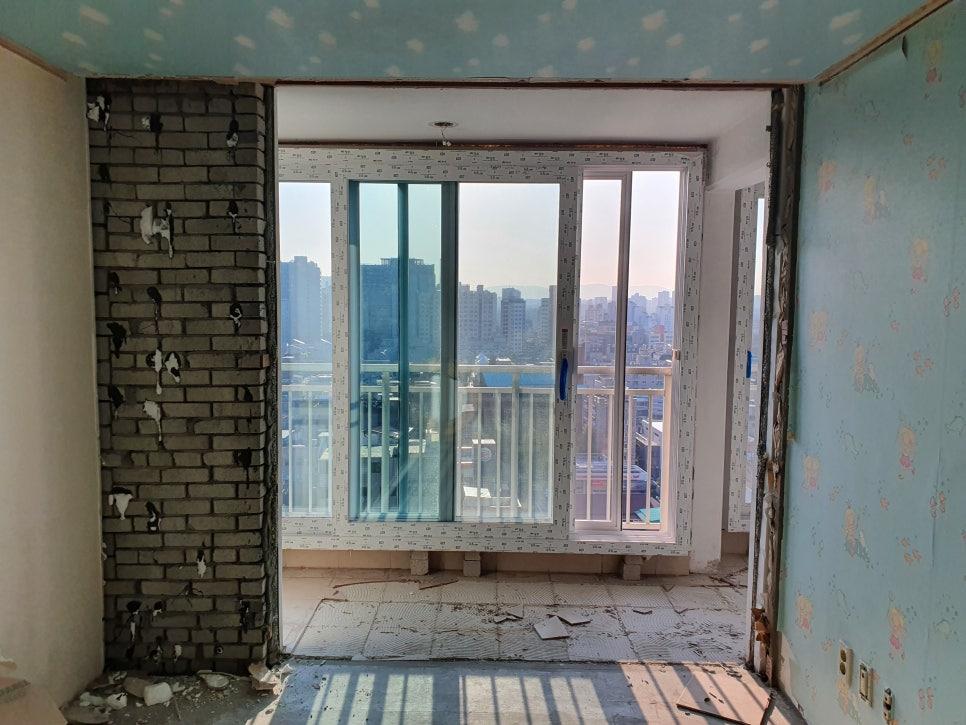

벽지가 벗겨지고 벽돌 벽이 드러난 텅 빈 공간
벽지가 벗겨지고 벽돌 벽이 드러난 텅 빈 공간사진 출처

벽지가 벗겨진 벽면과 벽돌 구조가 드러난 텅 빈 공간입니다. 본격적인 단열재를 채우기 전, 기존의 마감재를 모두 제거하여 벽면의 상태를 확인하는 단계입니다.

콘크리트와 타일 조각이 흩어져 있는 철거 현장
콘크리트와 타일 조각이 흩어져 있는 철거 현장사진 출처

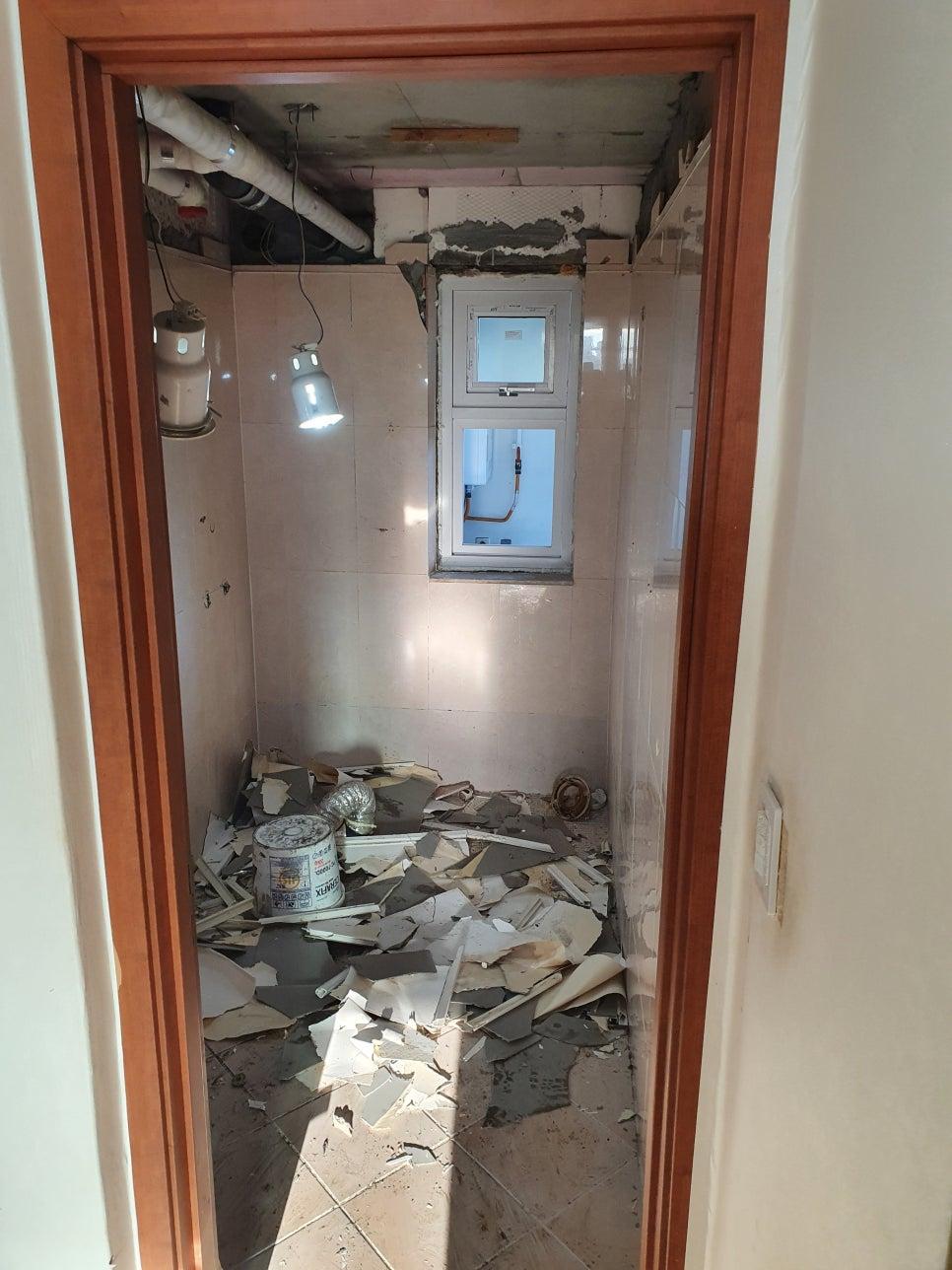

콘크리트와 타일 조각들이 흩어져 있는 철거 현장입니다. 천장에는 배관과 전등이 노출되어 있으며, 흰색 프레임의 창호 주변을 정리하여 단열 공사를 위한 바탕을 만듭니다.

꽃무늬 벽지와 유리창 문이 보이는 복도 철거 구간
꽃무늬 벽지와 유리창 문이 보이는 복도 철거 구간사진 출처

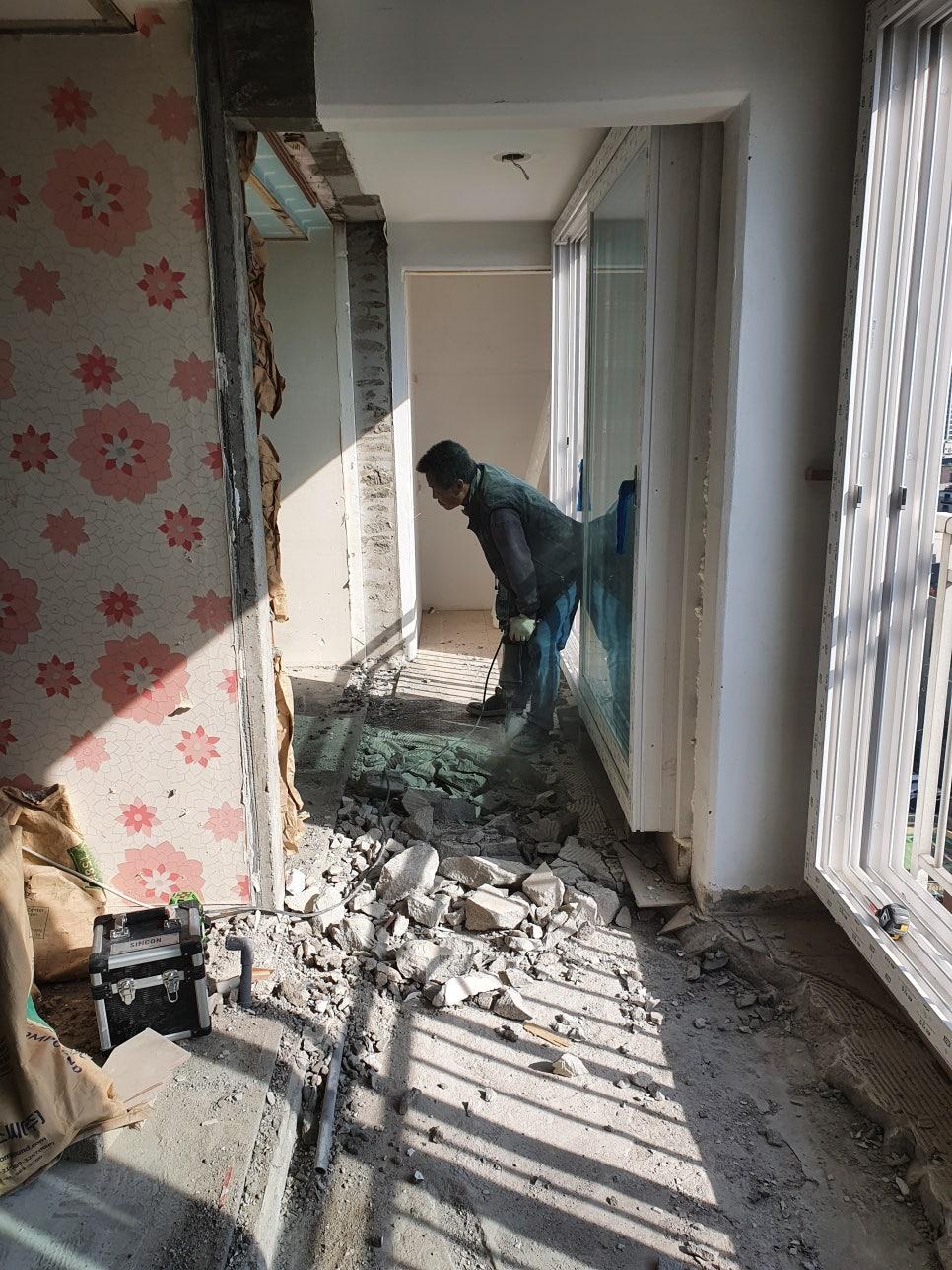

복도 구간의 철거 모습입니다. 꽃무늬 벽지가 일부 남아 있는 벽면과 유리창이 설치된 문 주변의 잔해들을 정리하며 다음 공정을 준비합니다.

바닥에 놓인 소형 도구와 기기들
바닥에 놓인 소형 도구와 기기들사진 출처

바닥에 소형 도구와 기기가 놓여 있습니다. 정밀한 시공을 위해 필요한 장비들을 배치하고 작업 동선을 확보하는 과정입니다.

창호 주변에 발포재가 적용된 바닥 콘크리트 마감 현장

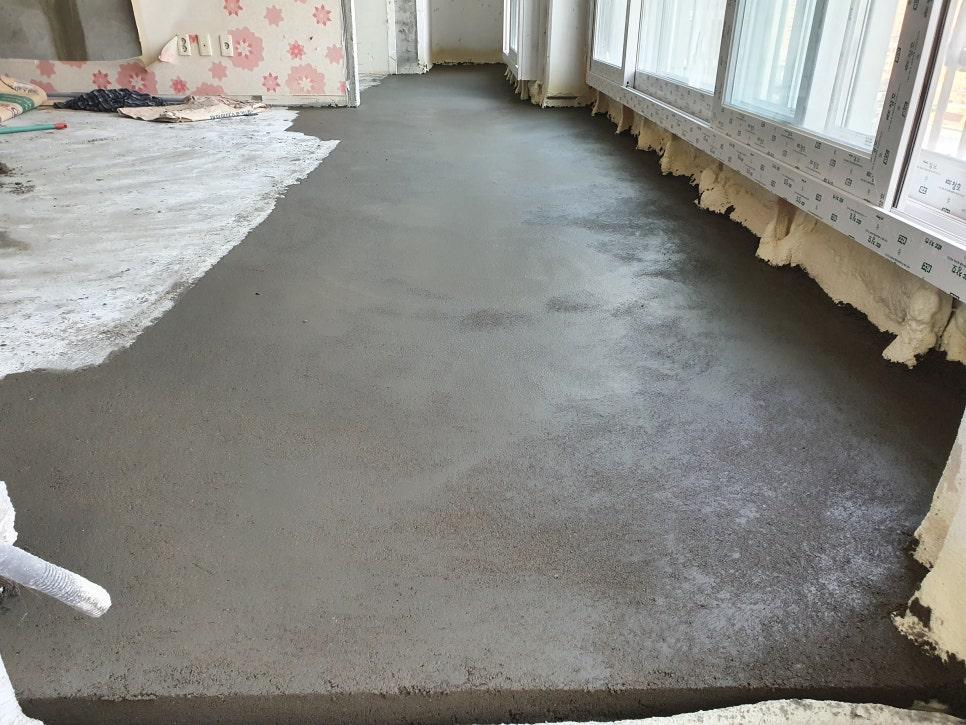

창호 주변에 발포재가 적용된 바닥 콘크리트 마감 현장사진 출처

바닥 콘크리트 마감 작업이 진행 중인 모습입니다. 창호 주변에 발포재가 보이며, 외부의 냉기가 들어오지 않도록 틈새를 메우는 기초 작업이 이루어지고 있습니다.

테이프가 붙은 흰 벽과 마감 전의 바닥 공간
테이프가 붙은 흰 벽과 마감 전의 바닥 공간사진 출처

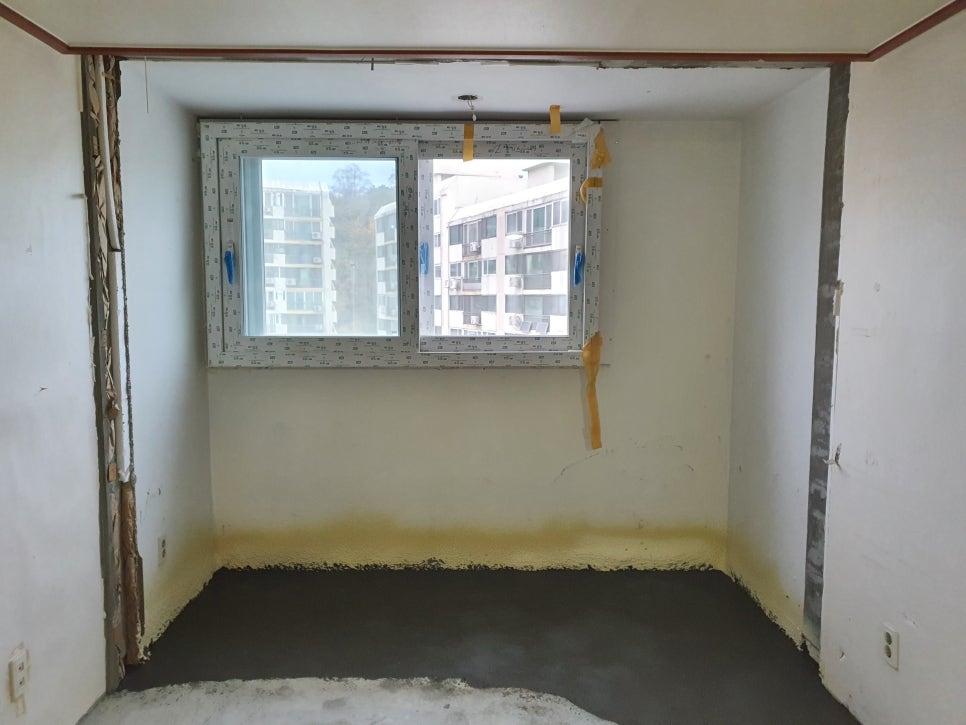

흰 벽과 창호가 있는 텅 빈 공간입니다. 바닥 마감이 되지 않은 상태에서 창호 주변의 테이핑 작업을 통해 단열재가 밀착될 수 있도록 준비합니다.

투명 필름이 덮인 창문과 노출된 천장 및 벽면
투명 필름이 덮인 창문과 노출된 천장 및 벽면사진 출처

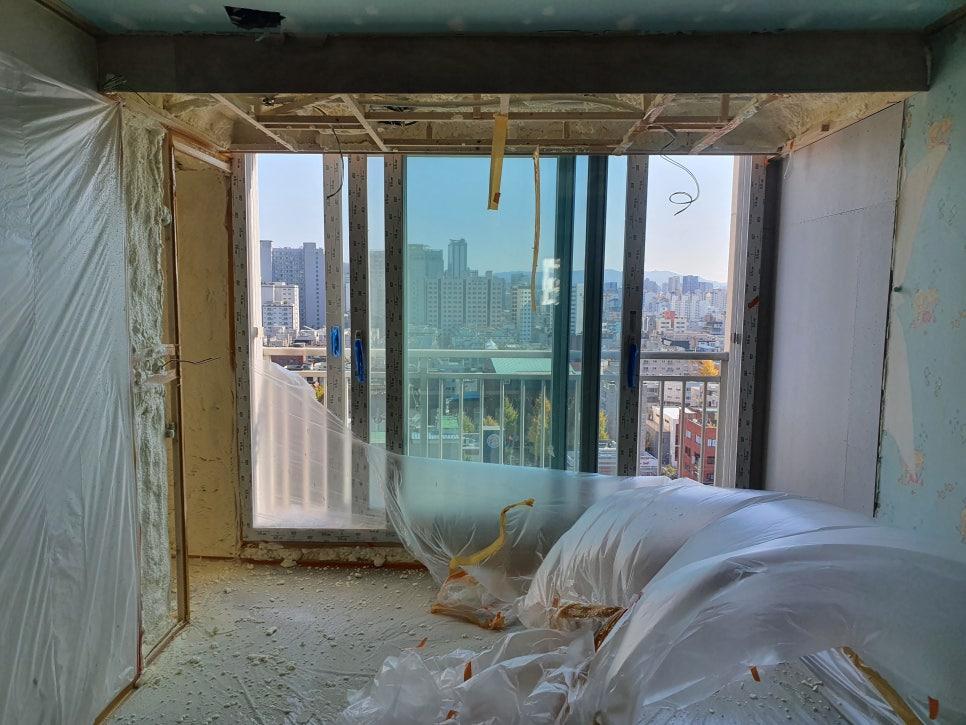

천장과 벽면이 노출된 상태에서 창문 근처에 투명 필름이 덮여 있습니다. 외부 풍경이 보이는 창호 주변의 기밀성을 높이기 위한 전처리 단계입니다.

벽면에 설치된 목재 프레임 구조와 창문

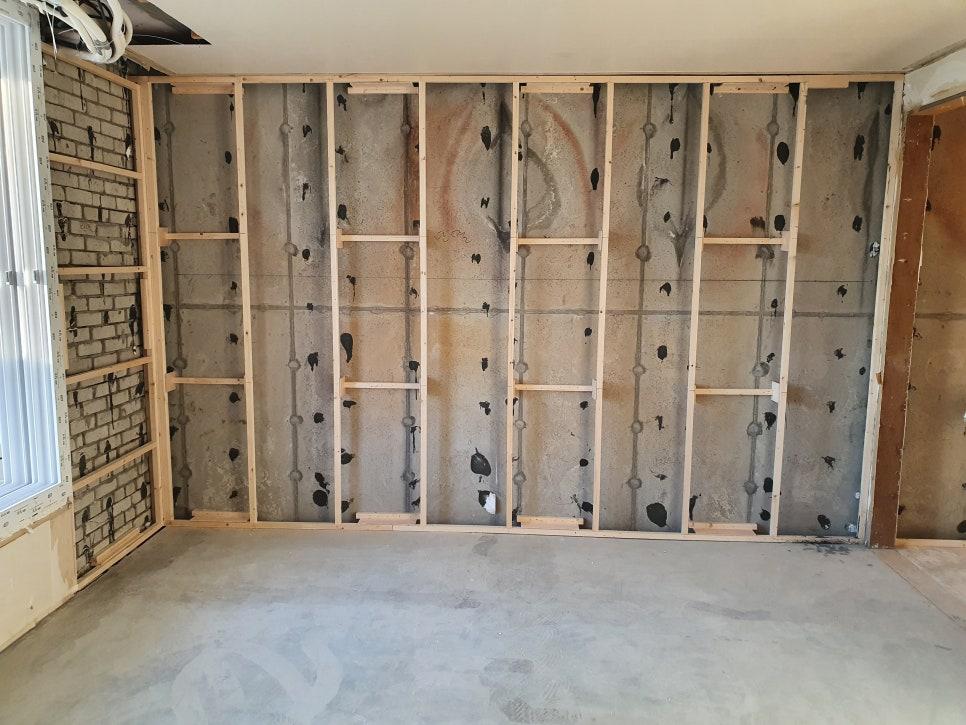

벽면에 설치된 목재 프레임 구조와 창문사진 출처

벽면에 목재 프레임 구조가 설치되었습니다. 시스템 에어컨 설치를 위한 천장 단 내림 작업과 경질 우레탄 발포 단열을 위한 목상 작업이 병행된 모습입니다.

발포스티로폼 마감이 적용된 벽면과 콘크리트 바닥

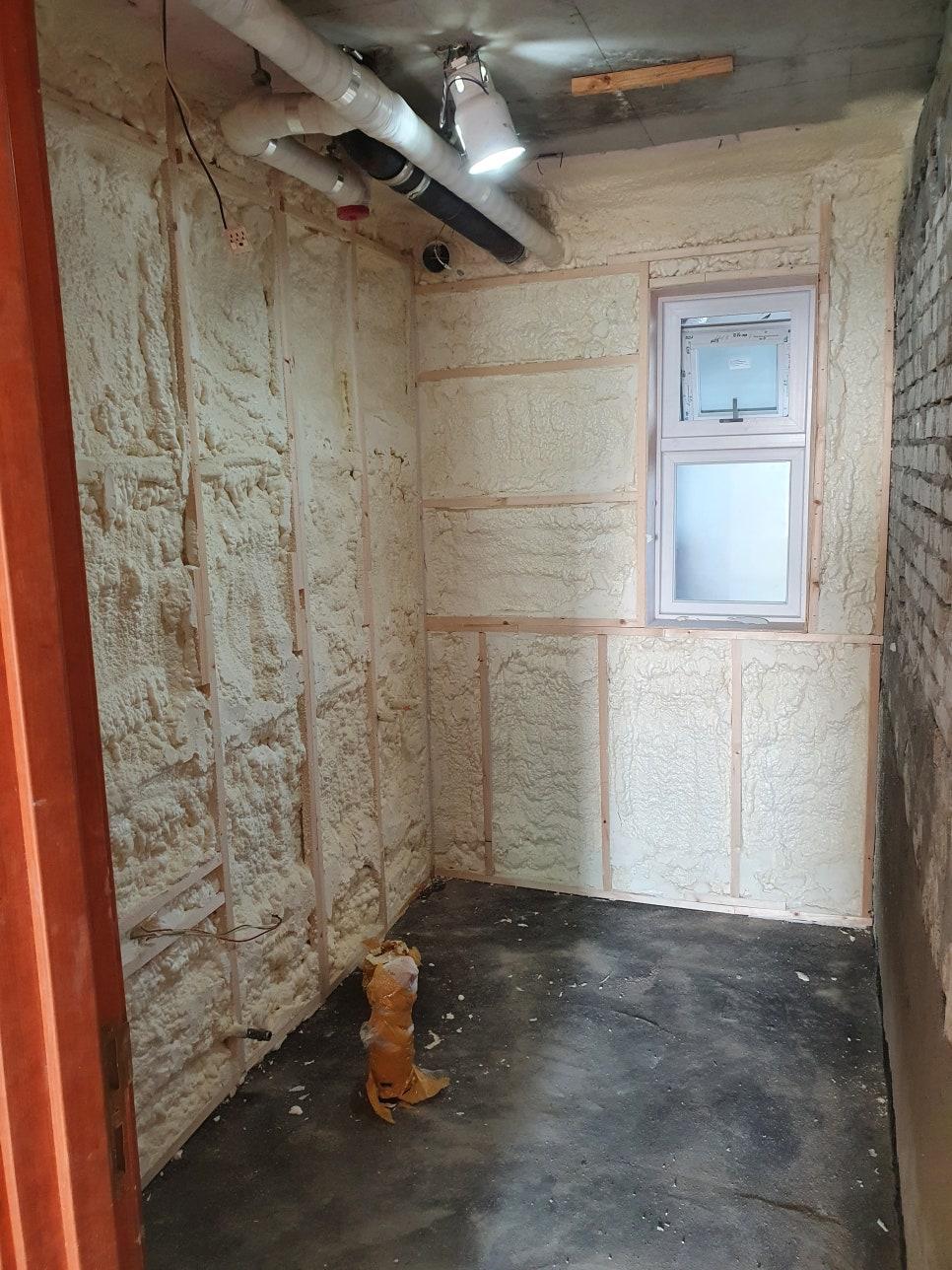

발포스티로폼 마감이 적용된 벽면과 콘크리트 바닥사진 출처

벽면에 발포스티로폼 마감이 적용된 상태입니다.

작업에 사용되는 수공구와 소형 기기
작업에 사용되는 수공구와 소형 기기사진 출처

작업에 사용되는 수공구와 소형 기기가 보입니다. 단열재의 밀도를 확인하고 마감선을 정리하는 세밀한 공정이 이어집니다.

전기 공사가 진행 중인 흰색 마감 벽면과 콘크리트 바닥
전기 공사가 진행 중인 흰색 마감 벽면과 콘크리트 바닥사진 출처

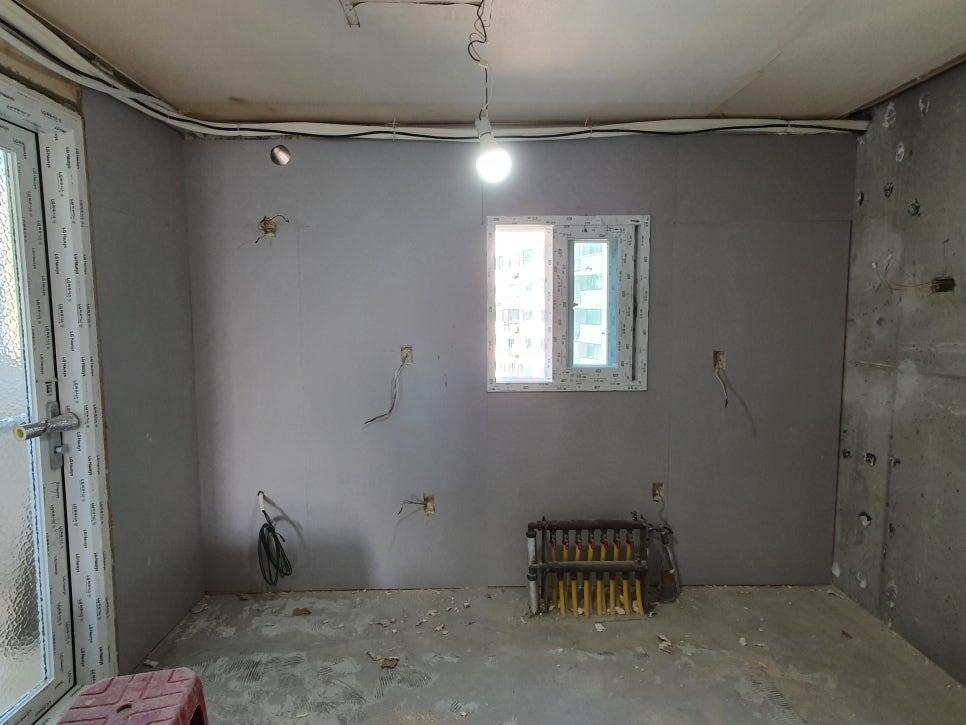

흰색 마감재로 처리된 벽면과 전선이 노출된 전기 공사 현장입니다. 문틀에는 흰색 보호 필름이 붙어 있으며, 전체적인 단열과 미장 작업이 마무리 단계에 접어든 모습입니다.

베란다 확장 시 날개벽이 조적으로 쌓인 비내력벽인지 확인하는 것이 중요합니다. 분합창을 철거했을 때 내부 구조가 드러나며, 이번 현장처럼 날개벽 4개를 모두 철거할 경우 폐기물 물량이 1톤 트럭 한 차 분량으로 상당하므로 이를 미리 고려해야 합니다. 또한 시스템 에어컨 설치 예정이라면 단 내림 목공 작업과 발포 단열의 순서를 정확히 맞추는 것이 필요합니다.

집 내부의 올 철거부터 시작해 베란다 3개소 확장, 그리고 안방과 드레스룸, 욕실, 주방 외벽까지 경질 우레탄 발포 단열로 꼼꼼하게 채웠습니다. 기초 미장과 방수까지 하루에 마무리하여 공정 간의 간섭을 줄인 사례입니다.

경질 우레탄 발포 단열과 날개벽 4개 철거가 필요한 42평형 구조라면 기초 공정의 순서를 먼저 확인해 보세요.

이 글은 반셀끝 편집부가 정리했습니다.

참고 원문

이 집을 완성한 곳

단열주치의살리오

단열

이 집이 마음에 드셨다면,
우리 집도 같은 곳에 맡겨볼 수 있어요.

평면도·집 사진만 있으면 사장님이 바로 답해드려요 · 번호 공개 없이 · 무료

댓글 7

인***무10일 전

시스템 에어컨 단 내림 목공이랑 발포 단열 순서를 맞추는 게 중요하다고 하셨는데, 보통 어떤 순서로 진행되나요?

반*끝9일 전

이번 현장에서는 단 내림 목상 작업을 먼저 진행하고 나서 본격적으로 폼 단열을 채우는 순서로 진행되었습니다.

답***민10일 전

비내력벽인지 확인하려고 분합창을 먼저 철거해보는 팁 정말 유용하네요. 확장 계획 중인데 바로 적용해봐야겠어요.

단***중9일 전

경질 우레탄 발포 단열을 주방 외벽까지 꼼꼼하게 채우신 게 인상적이네요. 저희 집도 외벽 쪽이라 고민인데 참고가 많이 돼요.

꼼***사8일 전

욕실 두 곳 철거랑 방수, 바닥 미장까지 하루에 다 마무리하셨다니 공정 관리가 정말 타이트하고 효율적이네요.

반*끝8일 전

맞아요. 기초 미장과 방수를 하루에 마무리해서 공정 간의 간섭을 줄인 사례라고 합니다.

집***보8일 전

날개벽 4개를 다 걷어내면 폐기물이 1톤이나 나온다니 생각지도 못했어요. 철거 범위 잡을 때 꼭 고려해야겠네요.
