이번에 2000년대 초반에 지어진 32평 아파트를 매매하게 되어 반셀프로 올수리를 계획하고 있습니다. 가장 중점을 두고 있는 부분은 무몰딩과 무문선 마감이라 목공과 도배 공정이 매우 중요할 것 같습니다.

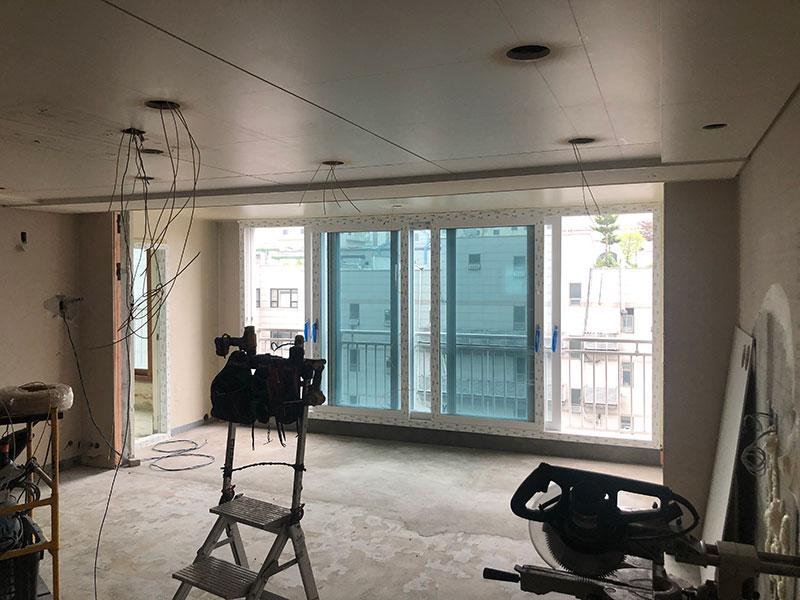

현재 생각 중인 공정은 마루와 싱크대 철거를 시작으로 욕실 도기 철거, 그리고 목공과 전기를 함께 진행하며 천장 평탄화와 가벽 설치, 방문 교체까지 포함하고 있습니다. 이후 타일 작업과 필름, 베란다 페인트, 도배, 장판, 싱크대 설치 순으로 잡고 있는데 이 흐름이 적절한지 궁금합니다.
특히 무몰딩 무문선 작업을 위해 목공 단계에서 전기 작업을 같이 배치했는데, 이렇게 진행했을 때 마감 퀄리티를 높이기 위해 주의 깊게 확인해야 할 점이 있을까요. 타일 공정은 욕실과 주방, 현관, 베란다 일부를 덧방으로 진행할 예정이며 폴딩도어 설치와 미장 작업도 포함되어 있습니다.
예산은 2000만원 초반대로 잡고 있는데, 제가 생각한 공정 범위 내에서 이 금액이 현실적인 수준인지, 아니면 놓치고 있는 부분이 있어 예산이 더 필요할지 판단이 서지 않습니다. 회사와 집이 매우 가까워 수시로 현장 확인은 가능하지만, 준비가 부족한 상태에서 시작하려니 스트레스가 크네요. 경험하신 분들의 조언 부탁드립니다.
실제 사람이 쓴 글이에요. 집마다 사정이 달라서, 내 집에 맞는지는 사장님께 물어보는 게 정확해요.
댓글 11
먼***루
무몰딩 무문선은 목공 단계에서 각 잡는 게 전부라고 해도 과언이 아닙니다. 전기 작업이랑 같이 하신다니 다행이네요.
초***러
맞아요, 그래서 목공이랑 전기를 묶어서 계획했는데 실제 현장에서 조율할 때 팁이 있을까요?
타***게
전체 덧방으로 잡으셨는데, 기존 타일 들뜬 곳 없는지 먼저 확인하셨나요? 들뜬 곳 있으면 보수부터 해야 합니다.
필***요
필름 공정 전에 목공 마감이 얼마나 깔끔하게 나왔느냐에 따라 필름 작업 시간이 달라집니다. 면 잡는 거 꼭 확인하세요.
초***러
아, 필름 전 단계인 목공 마감 상태가 정말 중요하겠네요. 메모해두겠습니다.
예***족
2000만원 초반이면 샷시 제외하고 타이트하게 잡으신 것 같아요. 무몰딩 무문선은 인건비가 더 들어가는 작업이라 예비비를 좀 더 챙기세요.
도***요
무몰딩 도배는 일반 도배보다 훨씬 까다롭습니다. 도배지 선정하실 때 너무 얇은 것보다는 적당한 두께감이 있는 걸 추천드려요.
철***히
공정 순서는 대체로 무난해 보입니다. 다만 폴딩도어 미장 후에 타일 들어가는 순서가 꼬이지 않게 날짜 체크 잘 하세요.
현***이
맞습니다. 미장 양생 기간 고려 안 하시면 다음 공정 다 밀리더라고요.
싱***무
싱크대 설치 전에 바닥 장판이 먼저 들어가는 계획이신가요? 보통은 가구 설치 후 마루를 하지만 장판이면 순서가 바뀔 수 있겠네요.
베***살
페인트 작업하실 때 친환경 수성 쓰신다고 하셨는데, 환기 계획 잘 세우셔서 냄새 빨리 빼시길 바랍니다.
